Spieszymy z najświeższymi informacjami z dziennika budowy .
Jak wyglądają prace budowlane w inwestycji Greendustry Zabłocie?
Przeczytajcie poniżej
Etap 1:
Zakończono stan surowy budynku;
Zakończono montaż okien, poza pozostawionymi otworami technologicznymi;
Segment A1 prowadzone są instalacje konieczne do wykonania tynków oraz wylewek;
Segment A2 – wykonano w 70 % tynki oraz w 25% wylewki;

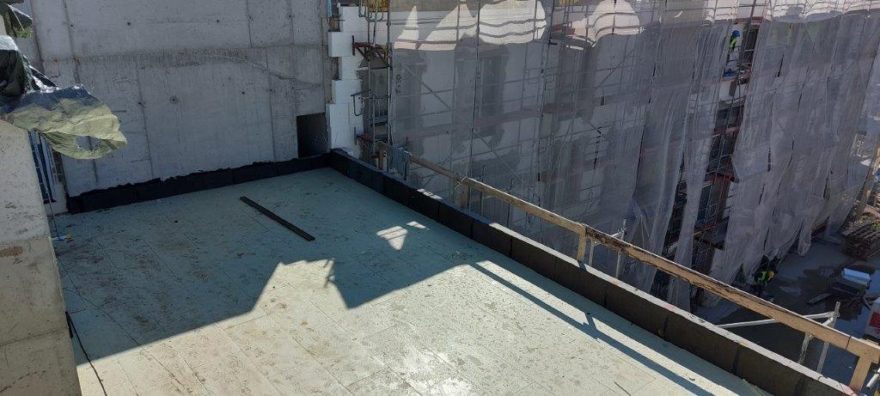

W segmencie A2 uzyskano szczelność dachu, wykonywane jest docieplenie oraz warstwy zasypowe;
Elewacje – w trakcie, wykonywana jest elewacja wschodnia, północna oraz od strony patio segmentu A2.
Etap 2:
Wyburzono budynki konieczne do robót palowych. Budynek, w którym mieściła się firma Itron jest pozostawiony, aby nie zdestabilizować gruntu podczas wykonywania pali;
Rozpoczęto wykonywanie pali od naroża południe/wschód w obie strony.
